Bautagebuch Kraftwerk „Illerursprung“

Die Kraftwerk Illerursprung GmbH & Co. KG investiert in den Ausbau erneuerbarer Energien und ersetzt das alte Wasserkraftwerk „Trettach II“ durch den Bau der neuen Wasserkraftanlage „Illerursprung“.

Top
am 24.05.2019 von Inge Holzenberger

24. Mai 2019

DJI 0805 BastianMorell

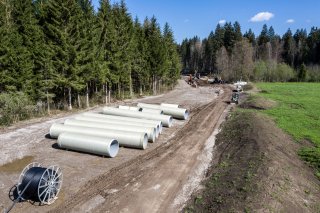

Die Verlegung der Druckrohre erfolgt abschnittsweise.

Im Bauabschnitt Hermann-von Barth-Straße nahe des Fassungsbauwerks wird momentan die Druckrohrleitung verlegt. Im Bauabschnitt nördlich davon bis zur Dummelsmoosbrücke ist die Druckrohrleitung bereits verlegt und die Trasse verschlossen.

In der Rubinger Oy sind die Wiesen aufgrund des Starkregens der letzten Tage noch zu nass, es können derzeit keine weitere Druckrohre verlegt werden. Ersatzweise wurde die Baustrasse für den nächsten Abschnitt vorbereitet.

Durch das Hochwasser der vergangenen Tage gelange Schlamm in das neue Fassungsbauwerk, dieser wird nun beseitigt.

Wir verwenden Cookies
Wir und unsere Partner verwenden Cookies und vergleichbare Technologien, um unsere Webseite optimal zu gestalten und fortlaufend zu verbessern. Dabei können personenbezogene Daten wie Browserinformationen erfasst und analysiert werden. Durch Klicken auf „Alle akzeptieren“ stimmen Sie der Verwendung zu. Durch Klicken auf „Einstellungen“ können Sie eine individuelle Auswahl treffen und erteilte Einwilligungen für die Zukunft widerrufen. Weitere Informationen erhalten Sie in unserer Datenschutzerklärung.
Einstellungen  ·  Datenschutzerklärung  ·  Impressum
zurück
Cookie-Einstellungen
Cookies die für den Betrieb der Webseite unbedingt notwendig sind. weitere Details
Website
Verwendungszweck:

Unbedingt erforderliche Cookies gewährleisten Funktionen, ohne die Sie unsere Webseite nicht wie vorgesehen nutzen können. Das Cookie »TraminoCartSession« dient zur Speicherung des Warenkorbs und der Gefällt-mir Angaben auf dieser Website. Das Cookie »TraminoSession« dient zur Speicherung einer Usersitzung, falls eine vorhanden ist. Das Cookie »Consent« dient zur Speicherung Ihrer Entscheidung hinsichtlich der Verwendung der Cookies. Diese Cookies werden von Gemeindewerke Oberstdorf auf Basis des eingestezten Redaktionssystems angeboten. Die Cookies werden bis zu 1 Jahr gespeichert.

Cookies die wir benötigen um den Aufenthalt auf unserer Seite noch besser zugestalten. weitere Details
Externe Videodienste
Verwendungszweck:

Cookies die benötigt werden um YouTube Videos auf der Webseite zu integrieren und vom Benutzer abgespielt werden können.
Anbieter: Google LLC
Verwendte Technologien: Cookies
Ablaufzeit: Die Cookies werden bis zu 179 Tage gespeichert.
Datenschutzerklärung: https://policies.google.com/privacy?hl=de&gl=de

Cookies die benötigt werden um Vimeo Videos auf der Webseite zu integrieren und vom Benutzer abgespielt werden können.
Anbieter: Vimeo LLC
Verwendte Technologien: Cookies
Ablaufzeit: Die Cookies werden bis zu 1 Jahr gespeichert.

Datenschutzerklärung: https://vimeo.com/privacy
